Como projetar o INCC no fluxo de caixa da incorporação

O mesmo terreno pode apresentar diferenças de margem dependendo de onde o INCC entra no fluxo. Veja o passo a passo.

Projete o INCC como uma taxa mensal aplicada em dois lugares separados: no custo de obra que ainda vai ser gasto, mês a mês pela curva física, e no saldo a receber dos contratos já assinados, com a defasagem e a periodicidade que o contrato prevê. Use uma premissa base perto da média recente e rode um cenário alto ao lado.

Quando isso pesa no resultado

O INCC pesa do lançamento ao habite-se, e pesa dos dois lados do fluxo em tempos diferentes. O custo de obra é corrigido todo mês desde o primeiro desembolso. A receita só é corrigida nas unidades já vendidas e só sobre o saldo que falta pagar até as chaves.

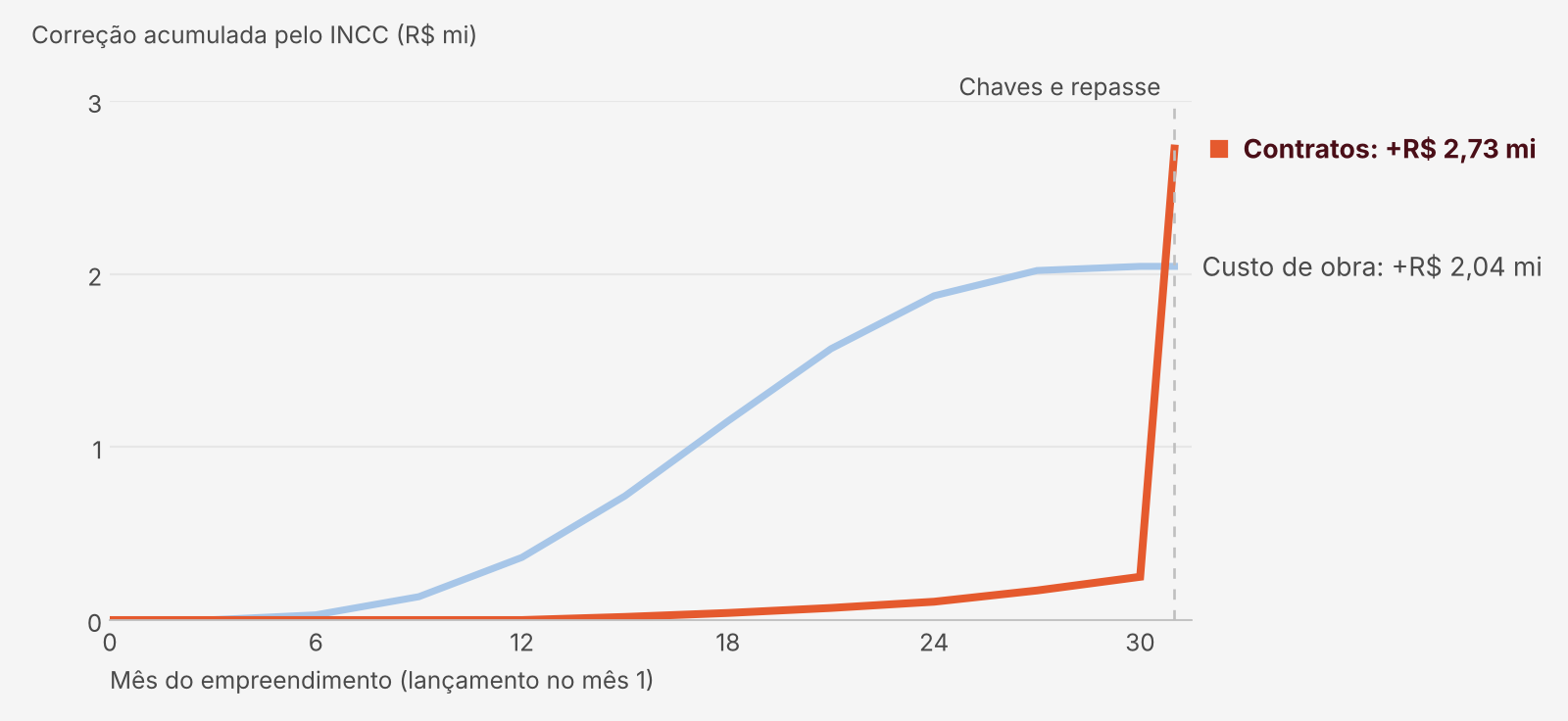

Na prática, quase toda a correção da receita chega de uma vez, no repasse. No empreendimento de exemplo, com INCC de 6,5% ao ano, a obra fica R$ 2,04 milhões mais cara ao longo de 30 meses. Os contratos devolvem R$ 2,73 milhões de correção, mas R$ 2,48 milhões disso entram só no mês das chaves.

Esse descasamento aparece em dois números:

  • Margem: depende de quanto do VGV já está vendido e de como o contrato corrige. Estoque vendido depois do habite-se não tem correção contratual nenhuma, só a tabela de preços.

  • Exposição de caixa: a correção do custo sai do caixa antes da correção da receita entrar. No exemplo, o pico de exposição sobe de R$ 23,7 milhões para R$ 25,2 milhões.

Como o INCC acumulou 6,66% nos 12 meses até setembro de 2026 e teve média de 6,7% ao ano entre 2017 e 2025, com 13,8% em 2021, ignorar o índice num estudo de 30 meses de obra é errar o custo em algo perto de 8%.

Passo a passo com um exemplo

O exemplo é o residencial-padrão da invve em Curitiba: 60 unidades de 75 m², VGV de R$ 54 milhões a preço de hoje, obra de R$ 24 milhões em 30 meses e terreno de R$ 6,5 milhões.

1. Defina a premissa de INCC e converta para mês

Para o caso base, 6,5% ao ano, perto do acumulado recente. Para o cenário alto, 10% ao ano. A conversão é composta, nunca dividida por 12:

Taxa mensal = (1 + taxa anual)^(1/12) − 1 → (1,065)^(1/12) − 1 = 0,526% ao mês

2. Corrija o custo a partir da data-base do orçamento

Cada mês da curva física recebe a correção acumulada desde a data-base do orçamento, não desde o lançamento. Se o orçamento foi fechado três meses antes, esses três meses de índice já são custo.

Custo corrigido no mês t = custo orçado no mês t × (1 + taxa mensal)^(meses desde a data-base do orçamento)

No exemplo, a obra orçada em R$ 24,00 milhões vira R$ 26,04 milhões.

3. Corrija os contratos como o contrato manda

Três coisas saem do contrato:

  1. O índice: INCC-DI ou INCC-M. A diferença é o período de coleta, e no longo prazo os dois andam juntos.

  2. A defasagem: é comum a cláusula usar o índice de dois meses antes do vencimento. Projete com a mesma defasagem.

  3. A periodicidade: a Lei 10.931/2004 só admite correção mensal em contrato com prazo mínimo de 36 meses. Abaixo disso, a correção é anual, e o TJ-SP tem anulado correção mensal em contrato mais curto.

No exemplo, quem compra no lançamento paga do mês 1 às chaves, no mês 31. São 30 meses, então a correção é anual: o saldo é corrigido a cada aniversário do contrato e nas chaves.

Saldo corrigido = saldo na venda × (INCC de 2 meses antes do vencimento ÷ INCC de 2 meses antes da venda)

4. Separe o estoque da tabela de preços

Unidade não vendida não tem contrato para corrigir. O preço dela sobe se a incorporadora reajustar a tabela, e isso é decisão comercial. Coloque essa premissa numa linha própria do estudo, separada do INCC dos contratos.

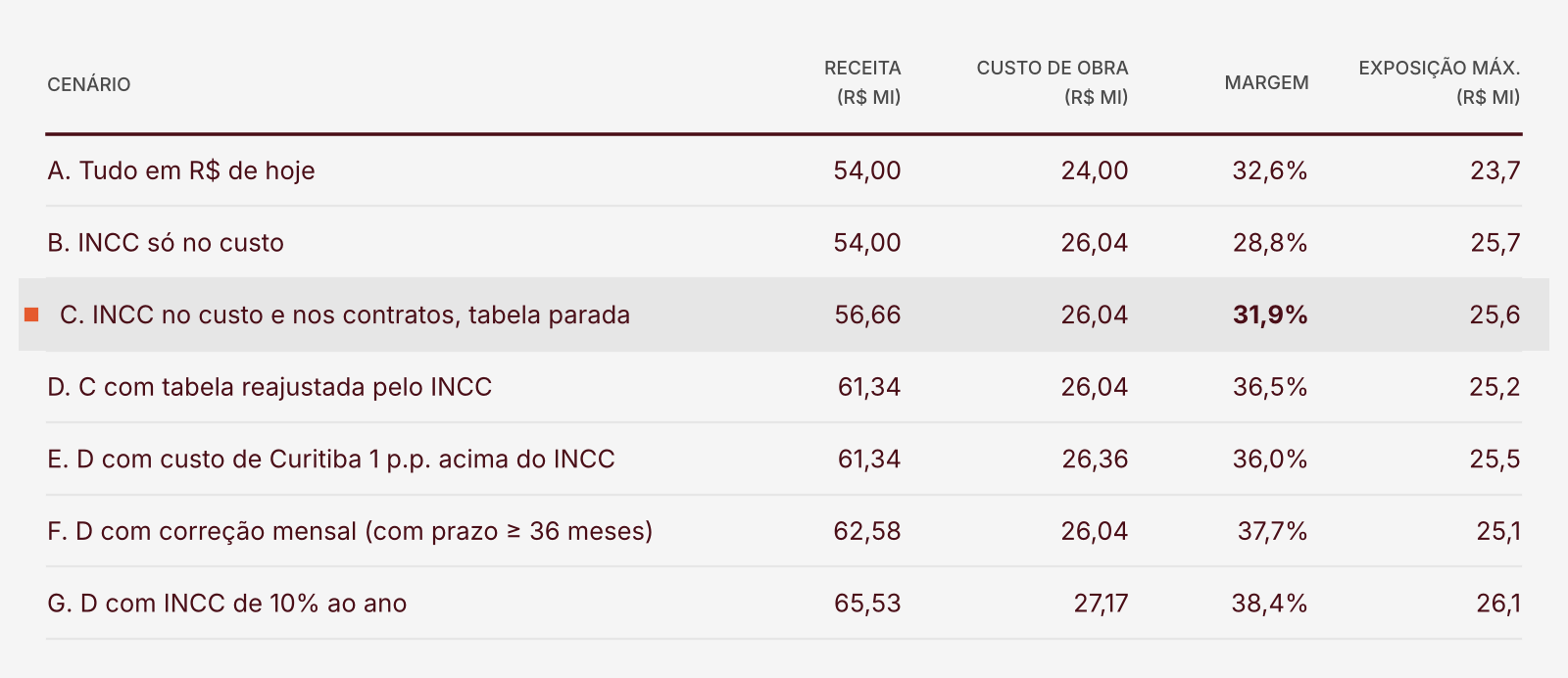

5. Compare os cenários

Erros que a gente vê com frequência

Corrigir só o custo e chamar isso de conservador. O estudo fica com a obra em valor futuro e o VGV em valor de hoje, misturando duas moedas. No exemplo, isso leva a margem de 31,9% para 28,8%.

Corrigir o VGV inteiro todo mês até o fim. A receita só é corrigida na parte vendida, até as chaves e na periodicidade do contrato. Estoque e unidades vendidas depois do habite-se dependem da tabela de preços. Aplicar o índice no VGV todo devolve na receita a mesma correção do custo, e o descasamento de caixa some do estudo.

Projetar correção mensal em contrato de menos de 36 meses. Com 30 meses entre venda e chaves, a correção mensal é nula pela Lei 10.931/2004. Projetar mensal, cenário F, mostra 1,2 ponto de margem que o projeto não tem e cria um passivo se a cláusula estiver no contrato.

Atenção: Parcela simbólica depois das chaves para esticar o prazo já foi anulada na Justiça.

Como fazer isso na invve

Na invve, o INCC entra como premissa do estudo e é aplicado mês a mês no custo a incorrer e no saldo dos contratos, com a periodicidade de cada um. Para trocar de 6,5% para 10% e ver a margem e o pico de caixa mudarem, basta editar uma linha. VEJA COMO AQUI.
